机房原始地面条件差,防静电地板安装补救施工方案
机房原始地面存在起砂、坑洞、高低差大、返潮等各类缺陷时,不能直接开展防静电地板架设作业。补救施工的核心目标,是对原有地面缺陷做系统性修复,打造坚实平整的承载基底,防止后续地板异响、支架松动、静电导通失效等工程问题。
第一步:全面现场检测。使用两米靠尺检测平整度,核查地面起砂、裂缝情况,检测基层含水率,标记全部缺陷点位,采集影像资料,评估地面缺陷等级,确定补救方案。
第二步:地面基础清理。打磨铲除地面凸起硬块,清扫浮灰与松散水泥层,油污位置使用专用清洁剂清理,裂缝开槽清理内部杂物。
第三步:分缺陷针对性修复。起砂地面涂刷固化剂硬化表层;坑洞、裂缝使用环氧砂浆填充修补;高低差较小区域施工高强度自流平;高差偏大区域先用水泥砂浆粗找平,养护后再做精找平;地面返潮区域增设防潮隔离层阻断水汽。
第四步:养护与复检。修补材料严格按照规定周期养护,养护结束后复测平整度、强度、含水率,指标全部达标,方可进入地板安装阶段。

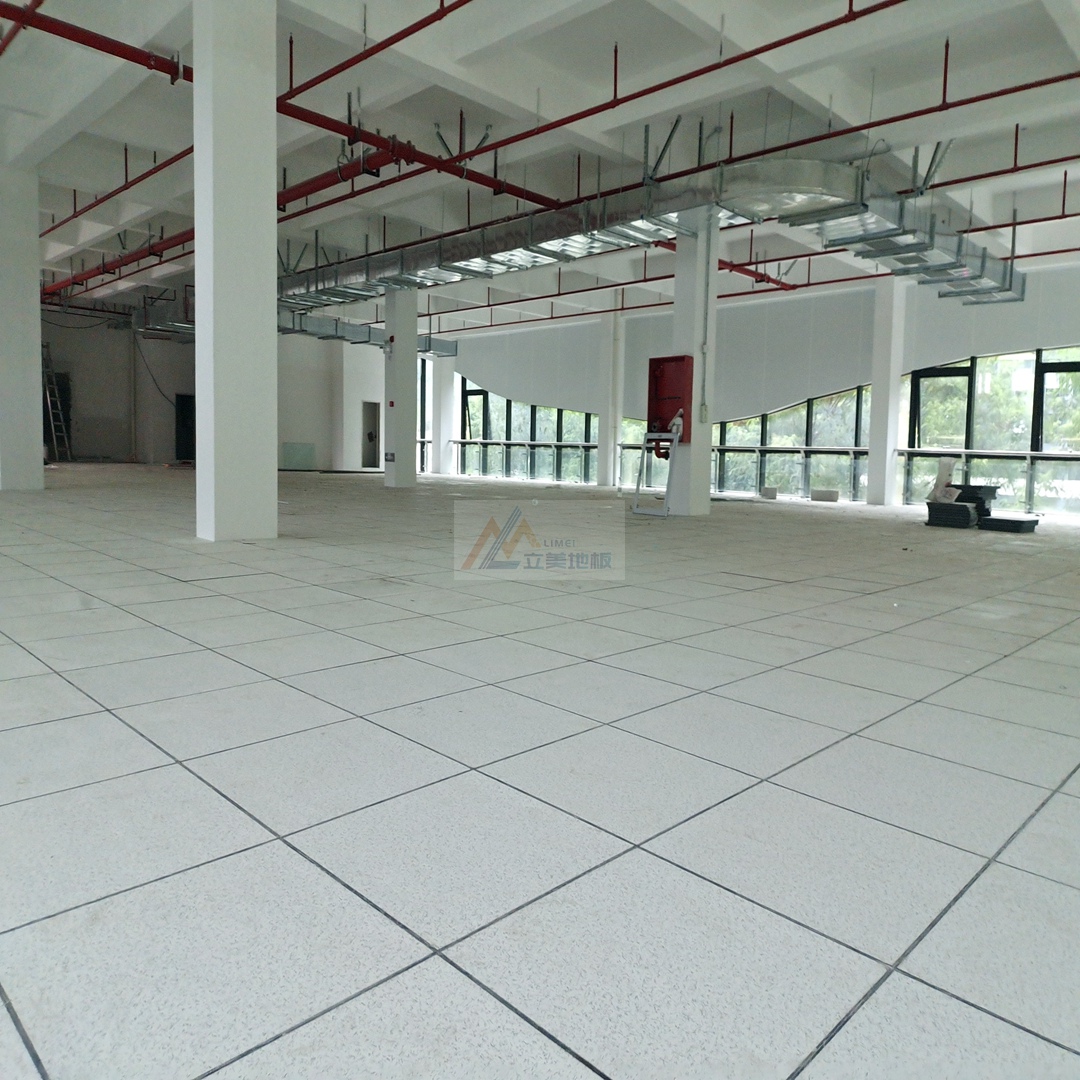

第五步:防静电地板铺装。现场放线定位,架设支架龙骨,微调支架高度,铺设地板板块,完成接地系统施工,最后检测表面电阻是否符合机房规范。
禁止依靠多层垫片强行垫高支架来掩盖地面高差,重载机房场景极易发生支架滑移。自流平施工前涂刷界面剂,增强找平层与原地面粘结力,防止找平层起壳脱落。所有检测数据整理归档,作为项目验收资料。
地面补救工序会占用一定工期,项目规划阶段需要预留充足养护时间,不可盲目赶工。施工前要在合同内明确原始地面缺陷责任划分,减少后期项目纠纷。立美在机房地板工程项目实施中,遇到基层条件较差的现场,都会优先落实地面修复,保障架空地板系统稳定运行。 话题标签:#机房防静电地板 #地面缺陷补救 #架空地板施工 #机房装修工程
